全套装修施工流程实例图解
- 日期:2020-07-18
- 来源:本站
- 点击:1429

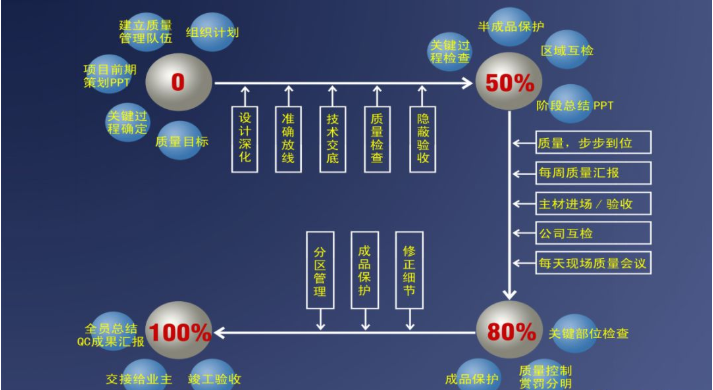

50/80流程的贯彻
实例图解
根据现场勘查,发现多个门洞位置与设计施工图纸不符。经业主确认后,对需要拆除的部分(墙体),进行定位、拆除。
预先测量定位、拆除
一、施工放线
1 、通过业主书面确定,以土建方±1000mm标高线上翻50mm弹出装饰±1000mm标高线,并以此为依据弹出吊顶标高控制线。
2 、根据装饰施工图纸,在地面上放出隔墙、饰面、吊顶造型等完成面线;在墙面上弹出饰面的分界线;在墙面上喷涂明确饰面名称。

3 、根据机电施工图纸在地面上喷绘出顶面灯具、空调出回风口、检修孔的投影位置及样式。

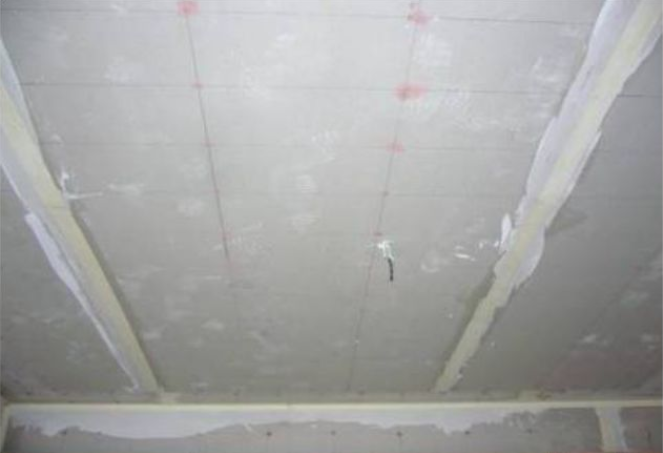

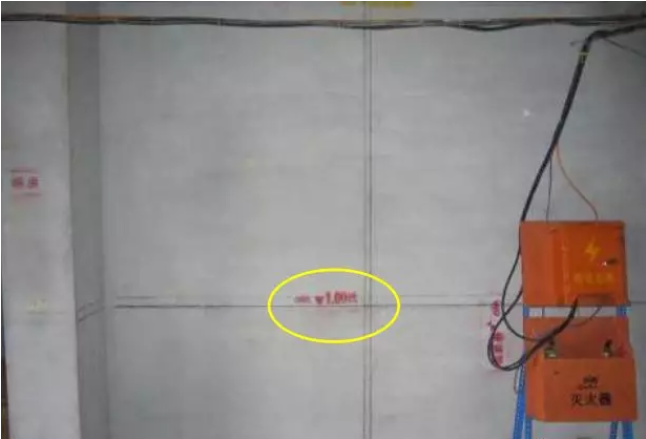

土建提供±1000mm线

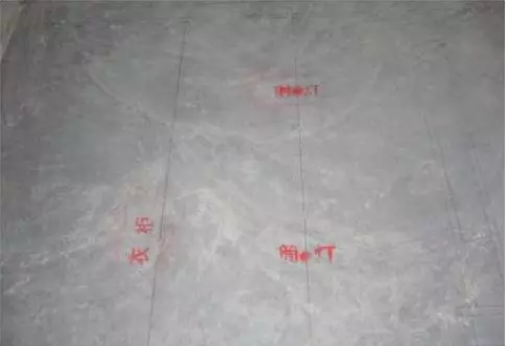

1米线标识

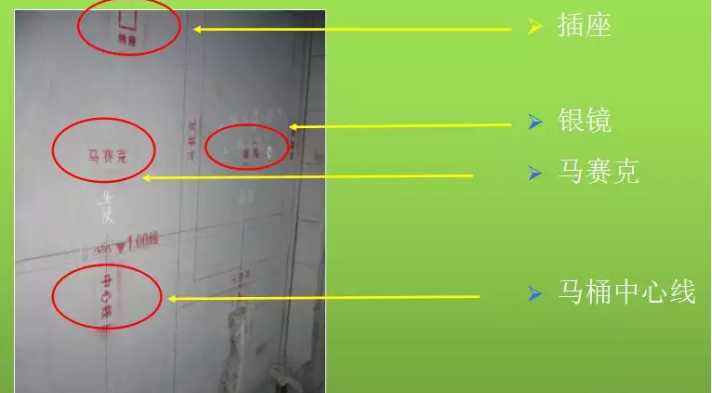

卫生间墙面放线
二、瓷砖排版
1 、深化过程中,我们将每一块瓷砖进行编号,让瓷砖供应厂家根据我们的编号进行送货,杜绝了瓷砖送货混乱的现象。
2 、深化方案设计确认后,我们将瓷砖的尺寸及编号用粉笔标注于墙、地面上。
3、排版图纸经复核无误后订货。

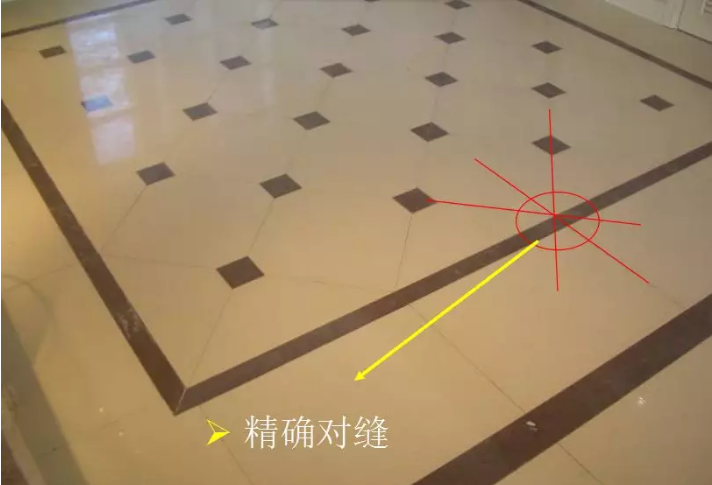

卫生间瓷砖排版
三、施工中期
1、 对施工人员进行了饰面砖粘贴、砖面层、饰面板安装、涂饰工程等分项工程的质量通病培训。
2、 适时调整施工进度计划:针对甲供材未能及时进场、配合单位进度缓慢等影响工期因素的情况下不断的调整工序及工期,使项目部能占据主动,从而保证工程按期完工。
3、 质量管理
本工程质量管理的目标是达到区域样板工程;
施工过程控制具体制度有:
1)技术交底制度
2)隐蔽验收制度
3)工序交接制度
4)专职质检制度
5)材料采购、验收制度
6)成品保护制度
4、细节处理
1) 所有湿作业在木饰面安装前完成,避免污染。
2) 墙纸粘贴前做好基层清理检查工作,尤其注意阴阳角及与不同饰面交界处。
3) 墙纸粘贴前做好排版工作,尤其是条纹型墙 纸对墙体的垂直度和平整度有很高的要求。
4)避免乳胶漆与其它面饰面的交叉污染。(特别注意对一些顶面、灯具、风口、喷淋、窗台下口、墙面踢脚线、开关面板等部位的检查)
5、成品保护
因本工程施工现场空间有限 ,材料及半成品只能置于样板房内,造成空间拥挤的事实,因此一项工序施工结束时需及时做好成品保护工作。
尽一切可能的将各个节点深化,严格要求工人按图施工,严抓施工质量,到工程后期会有一些收头及质量上的问题所以我部根据工程进度提前排收尾计划,花最少的精力以最快的速度完成收尾工作。
四、涂饰工程
1 、先用防锈腻子填补钉眼。
2 、用胶带补缝。
3 、 吊顶、墙面先做阴阳角,然后再大面积批腻子。
4 、贴墙纸前四天刷清油,完成墙纸粘贴的准备工作。
5 、为了避免交叉污染及美纹纸粘贴后不便撕去,在窗框上先贴了一层保护膜,再贴上美纹纸。
五、瓷砖铺贴
1 、根据瓷砖排版深化图,将瓷砖放入相应房间内。
2 、灌浆法施工。
3 、清理地砖面层,用硬纸板保护。
4 、清理墙面瓷砖面层,用塑料薄膜保护。

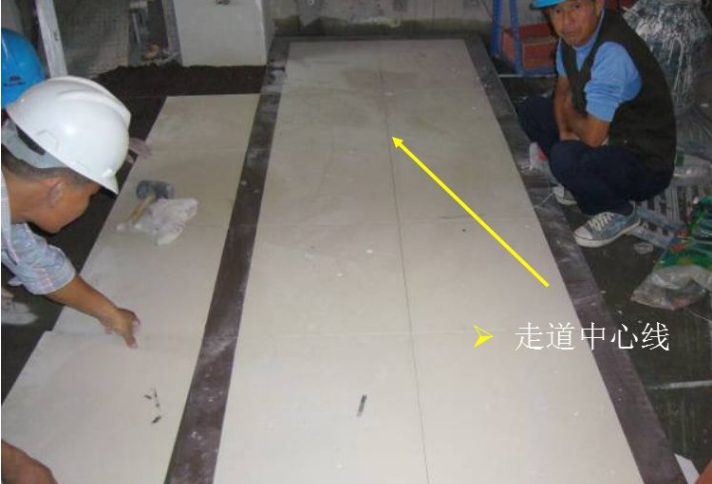

走道地砖铺贴
六、木饰面安装
1 、木饰面图纸由苏州金螳螂格瑞特负责深化,并经业主确认后下单生产。
2 、格瑞特工厂对订单进行定加工,木饰面到场安装(注:厂家很注意成品保护,到场木饰面全部用保护膜粘贴好)。
3 、检查、控制木饰面安装质量。
4 、局部修补。
5 、贴膜保护成品,做到完成部分立即保护起来。
大理石台面安装
